CO PRO VÁS CHYSTÁME
V co nejbližší době bude ke stažení další aplikace k rychlému vyhodnocení snímku operace, ale tentokrát to bude měření pomocí metody MOST ( Maynard Operation Sequence Techniquue ), konkrétně systémem Basic MOST, který se používá pro operace s pracovním cyklem 10s až 10 min. Tento systém měření pomocí předem definovaných časových hodnot se používá u velmi krátkých operací. Takto stanovený čas je očištěný od zbytečných pohybů a úkonů.
Jaké jsou přínosy MOSTu:
a) jednoduchý k naučení a snadný k zavádění
b) přesný a souhlasný output
c) jasné a spolehlivé standardy
d) univerzální použití
Aplikace bude fungovat na stejném principu jako aplikace Rytmus 1.0.1., na základě pořízeného pozorovacího listu vyplníte data v příslušných tabulkách a dojde k výpočtu normy času.
Ukázka formulářů:

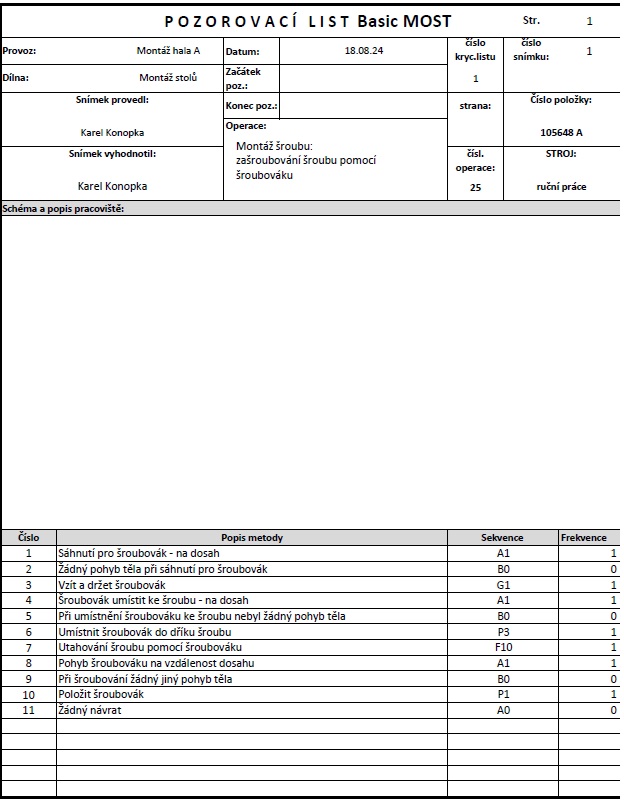

Pozorovací list pro měření MOST

Formulář OBECNÉ PŘEMÍSTĚNÍ

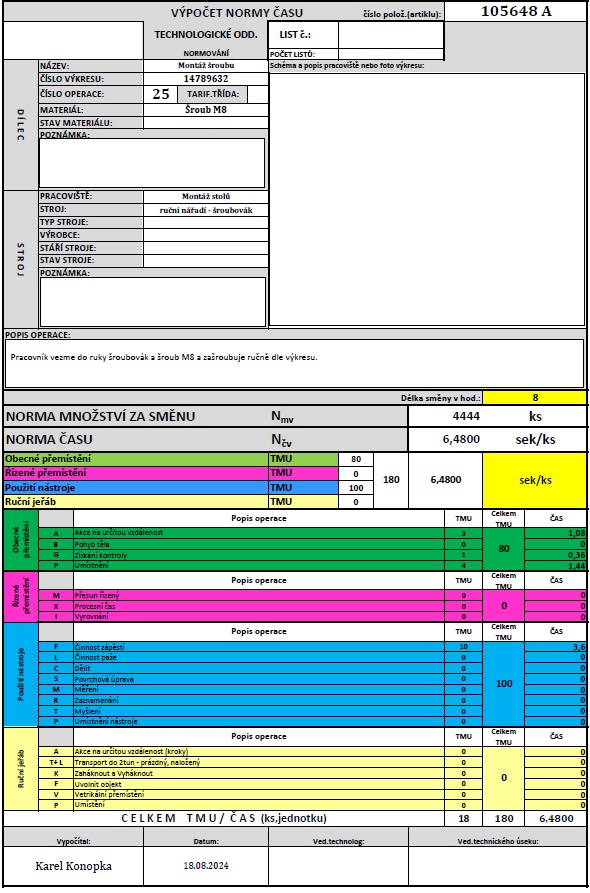

Formulář výsledné normy času vypočtený systémem MOST
Zároveň s aplikací pro vyhodnocení měření systémem BASIC MOST vyjde praktická příručka.
